華電青島發電有限公司1號機組凝結水精處理系統改造工程順利完成
發布時間:2019-02-12 10:52:57 新聞來源: 瀏覽次數:0
2018年12月底,華電青島發電有限公司一號機組凝結水精處理高背壓改造系統開始通水調試,于2019年1月初順利完成連續168小時試運行,正式通過驗收,系統運行穩定可靠,各項指標達到或優于設計要求。

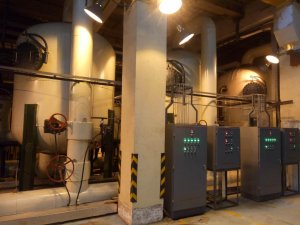

青島電廠一號機組300MW凝結水精處理系統EPC改造項目是我公司結合2013年二號機組凝結水精處理的成功改造經驗,針對現有的一號機組凝結水精處理系統現有設備、場地實際情況實施的又一個成功的300MW高背壓改造項目,公司克服施工場地受限、工期緊等諸多困難,全力以赴,精益求精,歷時80多天,完成本項目的設計、制造、采購、安裝及調試工作,保證了整個一號機組高背壓供熱改造工程的順利啟動。
自本工程實施后,當青島電廠冬季供熱期熱負荷較高時,1號機組采用背壓方式運行,100%深度除鹽處理,旁路門全關,失效后使用原高塔法再生分離設備。在非供熱期,1號機組采用純凝方式運行,100%深度除鹽處理,旁路門全關,樹脂失效后使用原有中抽法再生系統再生。這樣,可保證1號機組兩種運行方式下,凝結水精處理系統100%運行、再生,從而保證整個熱力系統的水汽品質。
|
凝結水量 |
入口壓力 |
入口溫度 |
額定 |
760t/h |
2.65MPa |
85℃ |
最大 |
870t/h |
3.5MPa |
90℃ |
